Через какое время снимается опалубка с бетона: Через сколько можно снимать опалубку после заливки бетона?

Содержание

Через сколько можно снимать опалубку после заливки бетона?

Если снять опалубку, пока бетон не набрал нужной прочности, то это может привести к деформации строительных конструкций. Именно поэтому для многих частных застройщиков актуальна дилемма, через сколько можно снимать опалубку после заливки бетона. Согласно СН это делается, когда бетон наберёт семьдесят процентов прочности, но измерять этот параметр частному застройщику невозможно. Именно поэтому ориентируются на температуру воздуха и время.

Нормативы на снятие опалубки

То, когда снимать опалубку после заливки бетона, чётко оговорено в СП и СНиП:

  1. Так, в СНиП по строительным конструкциям сказано, то сроки снятия опалубки зависят от протяжённости пролёта. При пролёте протяжённостью менее 6 м демонтаж опалубки производится при достижении раствором 70-ти % от нормативной прочности. При пролёте более 6 м этот показатель должен составить 80 % от марочного значения.
  2. Решая, когда можно снимать опалубку, не учитывают предназначение и категорию здания или сооружения.
  3. При заливке раствора на буте или керамзитовой основе сроки снятия опалубки при бетонировании определяются по достижению раствором не менее половины прочности от нормируемого показателя. При этом предельная нагрузка на основание не более 3,5 МПа.
  4. В строительных нормативах Германии снятие опалубки с перекрытия и других несущих конструкций разрешается через трое суток после трамбовки раствора.

Факторы, влияющие на показатель прочности

  • Время застывания бетона в опалубке зависит от состава раствора. Так, силикат кальция и алюминат кальция в составе бетона ускоряют процесс его застывания.
  • При определённых температурных условиях срок снятия опалубки с фундамента и других конструкций может меняться. Чем выше температурные показатели воздуха, тем скорее созревает бетонный раствор. Так, при температуре внешней среды +30°С бетонная масса наберёт 80 % от нормируемой прочности за 5 дней. А при показателях не выше +3°С опалубочные щиты можно демонтировать через 28 дней. Решая, когда можно снимать опалубку при бетонировании, учитывают среднесуточные температурные показатели, а не её наибольшее значение.
  • Соблюдение технологического процесса выдержки бетонной смеси. Чтобы ускорить сроки созревания бетона, необходимо периодически смачивать бетонную поверхность водой. Также бетон накрывают плёнкой из полиэтилена. Проведение любых монтажных работ на несозревшем бетоне запрещено. В принципе, демонтаж опалубки ленточного фундамента можно производить при достижении раствором половины нормируемой прочности, но монтажные работы разрешено вести только с момента достижения раствором не менее 80 % от нормируемого показателя прочности.
  • То, через сколько снимать опалубку с бетона, во многом зависит от состава наполнителя. Так, время схватывания бетона может в разы сократиться при использовании в смеси для фундамента следующих наполнителей: щебень, бут, керамзит.

Влияние внешних условий

Основным критерием, через сколько можно снять опалубку с фундамента или когда снимать опалубку с плиты перекрытия, является влажность и температура окружающего воздуха, марка прочности бетонной смеси и концентрация жидкости в растворе.

Определить, когда можно снимать опалубку с фундамента, можно по таблице:

Когда снимать опалубку с перекрытия, во многом зависит от сезона. Так, оптимальное время года для изготовления бетонных конструкций – засушливая осень. Но за несколько недель очень сложно выполнить фундаментные работы и подготовить основание для стеновых конструкций, поэтому целесообразно залить основу дома осенью и оставить её на всю зиму, чтобы устоялась. Тогда летом вы можете быстро завершить строительство коробки дома.

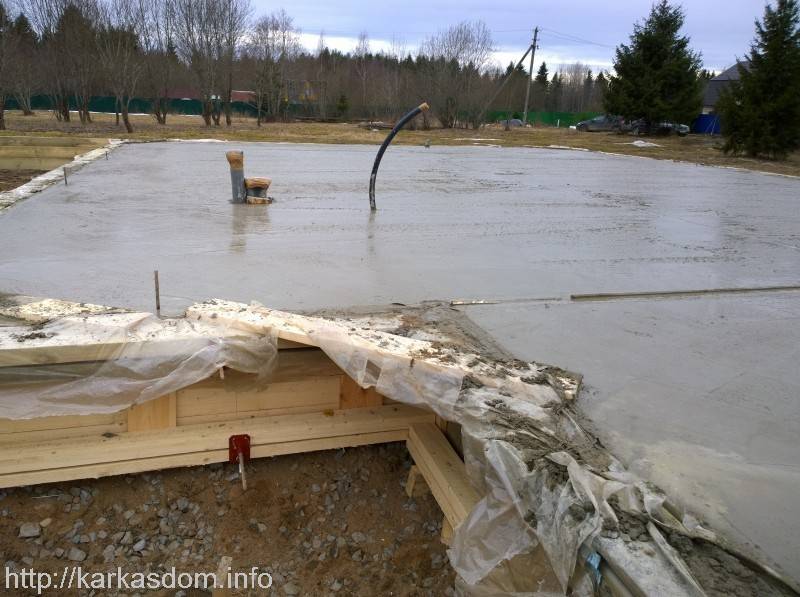

При этом стоит помнить, что опалубочные конструкции не стоит оставлять на всю зиму, поскольку деревянные щиты могут разбухнуть от влаги и повредить бетонные конструкции, а металлические или пластиковые опалубочные системы могут украсть.

Правила снятия опалубки

Демонтаж опалубки фундамента нужно начинать после того, как раствор наберёт необходимый процент от нормируемого показателя. Многие строители снятие опалубки с фундамента производят поэтапно, то есть в обратном порядке. Однако важно не забывать, что применять для демонтажа строительную технику строго запрещено, поскольку велика вероятность повреждения бетонной поверхности. Поскольку точно определить набор прочности бетоном невозможно, строители выжидают несколько дополнительных дней перед тем, как снять опалубку с фундамента.

Снятие опалубки после бетонирования выполняют с соблюдением следующих правил:

  1. Демонтаж туров, вышек, а также опорных балок лучше отложить на завершающий этап.
  2. Чтобы не пришлось говорить, не могу снять опалубку, все элементы необходимо смазать специальным составом для уменьшения схватывания с бетоном. Демонтаж щитов и стоечных элементов выполняют аккуратно, чтобы не повредить поверхность бетона и иметь возможность применять опалубочное оборудование повторно.
  3. Решив, когда снимать опалубку, работу ведут сверху вниз и в горизонтальном направлении. При этом стоит помнить, что на углах сооружения бетонная смесь схватывается быстрее, поэтому крепёжные детали демонтируют сначала тут.
  4. Если вы будете точно знать, когда снимать опалубку с фундамента, то одновременно с процессом снятия опалубочных конструкций разрешено начинать вести монтаж других строительных элементов.

Запомните: если вы сомневаетесь или не знаете точно, через какое время можно снимать опалубку после заливки бетона, то соблюдайте интервал в 28 дней. Это стандартное время, за которое любой бетон набирает полную марочную прочность.

Если вы не знаете, через сколько снимать опалубку с фундамента или когда снимать опалубку перекрытия, то вы можете проконсультироваться у специалиста нашей компании. Для этого вам достаточно позвонить нам по указанному телефону.

Когда можно снимать опалубку с ленточного фундамента

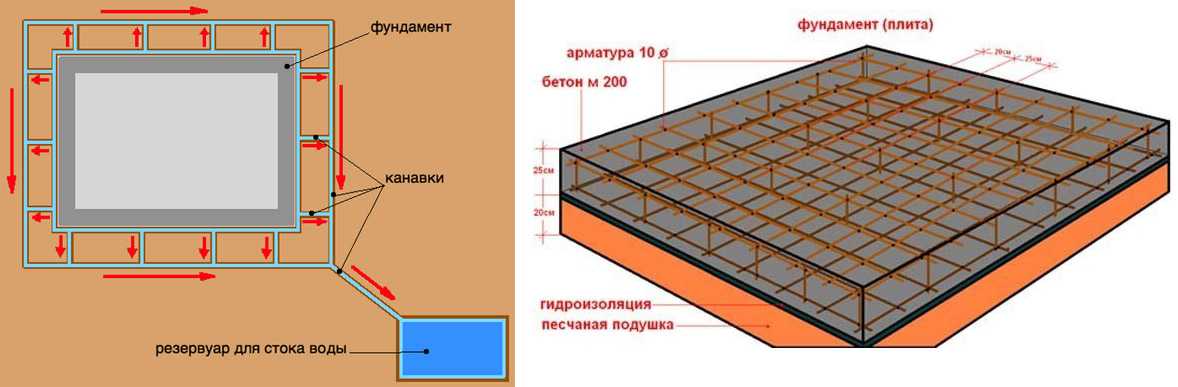

Перед обустройством основания дома, по периметру строящегося фундамента выставляется опалубка, представляющая собой каркас для последующей заливки бетона. Эта конструкция поддерживает жидкий бетонный раствор до тех пор, пока он не схватится, после чего деревянный короб демонтируют. В связи с этим у многих начинающих строителей возникает вопрос, когда можно снимать опалубку с ленточного фундамента. Чтобы на него ответить, сначала рассмотрим официальные требования, предъявляемые к конструкциям этого типа.

Требования и нормативы

Согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП 70.13330.2012.

Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.

Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.

Через сколько бетон набирает прочность

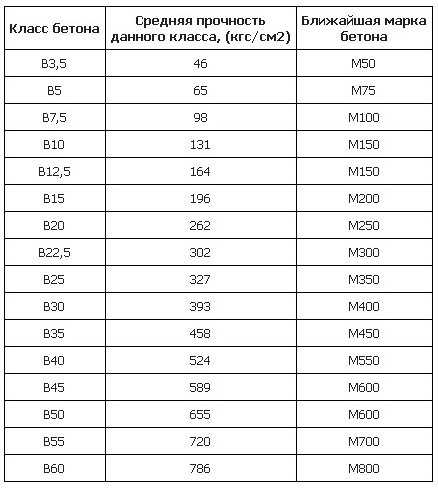

Считается, что максимальную прочность (более 70%) бетон набирает спустя 4 недели после его заливки. Однако, в этом случае, предусмотрена температура воздуха +5 градусов. Исходя из этого, при температурном режиме в +10 градусов, снять опалубку можно уже через 2 недели. Поэтому если опираться на температурные показатели можно составить примерный график затвердевания бетона, с учетом того, что по европейским и американским нормативам 50% затвердевания вполне достаточно.

Исходя из этой таблицы, делаем вывод, что снимать опалубку можно и через 2 дня, если стоит жаркая погода.

Полезно! Интенсивнее всего бетон набирает прочность в течение первой недели, после этого основание продолжает твердеть на протяжении 2 лет (за это время оно набирает до 250% прочности).

Однако, если вы использовали горизонтальные литые конструкции для опалубки, то эти сроки увеличиваются:

Также стоит обратить внимание на следующие рекомендации, которые позволят вам более точно определить, когда снимать опалубку:

  • Если длина конструкции составляет более 6 м, то необходимо дождаться, пока основание не затвердеет на 80%.
  • Горизонтальные наклонные элементы можно снимать по достижении 50-70% прочности.
  • Вертикальные элементы рекомендуется снимать при прочностных показателях 0,2-0,3 МПа.

Однако, как было сказано ранее, на прочность бетона влияет множество факторов, поэтому учитывать нужно также и влажность воздуха, а также соответствующую обработку монолитной поверхности. Именно поэтому первые 2-3 дня свежий фундамент накрывают пленкой и по 2 раза в сутки смачивают водой. Если влага будет слишком быстро испаряться, то гидратация бетона будет происходить неправильно, вследствие чего понизится несущая способность монолита.

Помимо этого стоит учитывать такое «явление», как кристаллизация бетона. Этот химический процесс также оказывает влияние на затвердевание бетонной массы.

Кристаллизация бетона

Для того, чтобы определить срок, который потребуется на схватывание бетона, необходимо учесть несколько фаз, в которых находятся компоненты фундамента:

  • 1 фаза – сразу после заливки раствора. В этот период раствор считается перенасыщенным и в нем происходит процесс затворения водой. Длится он всего 1-2 минуты, но за это время в бетонной массе образуется «союз» эттригинта и кальция гидроксида.
  • 2 фаза – через 1 час после замешивания цементно-бетонной смеси. В течение индукционного периода (3-6 часов) цементно-песчаная смесь превращается в цементное тесто, характеризующееся подвижностью и непроницаемостью для воды.
  • 3 фаза длится от 12 до 36 часов, после образования цементного теста. В этот период происходит цементация камня, благодаря чему из «чешуек» цемента формируется так называемая пространственная решетка.

Если демонтировать опалубку до завершения 3 фазы, то физико-химические свойства бетона могут измениться, поэтому снимать каркас не рекомендуется раннее, чем через 2 дня.

Еще один нюанс – это соотношение воды и цемента в смеси, так как от этого тоже зависит скорость набора прочности фундамента.

Также следует учитывать последовательность и технологию снятия опалубки.

Как производится демонтаж опалубки

Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.

Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.

Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:

  1. Раскрутите болты и снимите верхние металлические стяжки.
  2. Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
  3. Аккуратно отодвиньте щиты от стоек.
  4. Уберите подпорки.
  5. Снимите деревянный каркас.

Опалубка обязательно снимается, даже в том случае, если вы временно «заморозили» стройку до следующего лета. На это есть несколько причин:

  • Если оставить конструкцию из дерева под дождем и снегом, то древесина быстро впитает влагу.
  • Лучше демонтировать опалубку и произвести гидроизоляцию фундамента до того, как деревянный каркас лопнет, когда осенью вся впитавшаяся в него влага растает.

Оставлять сам фундамент на зиму также не стоит, несмотря на утверждения «горе-советчиков», которые уверены в том, что перезимовавший фундамент станет от этого только прочнее. Если вы оставите на зиму ненагруженное бетонное основание, то конструкцию может просто-напросто вытолкнуть из земли (особенно если грунт пучинистый). Кроме этого, фундамент перенесший зимовку без гидроизоляции будет очень сложно оценить – определить нанесен ли ему ущерб от расширения воды внутри массы.

В свою очередь нагружать фундамент раньше срока тоже не стоит. Оптимальный вариант – это рассчитать работы таким образом, чтобы бетонное основание успело набрать необходимую прочность (через 4 недели) и у вас осталось время на то, чтобы нагрузить основу.

В заключении

Если у вас есть возможность выждать требуемые 28 дней, то рекомендуем дождаться, пока фундамент наберет не менее 70% прочности. Фундаментальное основание – это не стандартная несущая конструкция, а монолит, на котором ваш дом будет держаться долгие годы, поэтому не стоит пренебрегать нормативами и стандартными требованиями.

Время снятия бетонной опалубки, спецификации и расчеты

🕑 Время чтения: 1 минута

Снятие бетонной опалубки , также называемое снятием или снятием опалубки, должно выполняться только после того, как бетон наберет достаточную прочность , по крайней мере, в два раза больше напряжения, которому может быть подвергнут бетон при снятии опалубки. Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.

Содержание:

  • Время снятия бетонной опалубки
  • Расчет безопасного времени снятия опалубки:
  • Факторы, влияющие на время снятия бетонной опалубки
    • – 2: Время снятия опалубки (при использовании обычного портландцемента):
  • Спецификация снятия бетонной опалубки
  • Часто задаваемые вопросы

Время снятия бетонной опалубки

Скорость твердения бетона или прочность бетона зависит от температуры и влияет на время снятия опалубки. Например, время, необходимое для удаления бетона зимой, будет больше, чем время, необходимое летом.

Особое внимание требуется при снятии опалубки с гибких элементов, таких как балки и плиты. Поскольку эти элементы подвергаются самонагрузке, а также динамической нагрузке даже во время строительства, они могут прогибаться, если полученная прочность недостаточна для восприятия нагрузок.

Для оценки прочности бетона перед снятием опалубки необходимо провести испытания бетонных кубов или цилиндров. Бетонные кубы или цилиндры должны быть приготовлены из той же смеси, что и конструкционные элементы, и отверждены при тех же условиях температуры и влажности, что и конструкционные элементы.

Когда будет обеспечено, что бетон в элементах конструкции набрал достаточную прочность, чтобы выдержать расчетную нагрузку, только тогда следует снимать опалубку. Если возможно, опалубку следует оставить на более длительное время, так как это способствует отверждению.

Снятие опалубки с бетонной секции не должно приводить к разрушению элемента конструкции:

  • Обрушение под действием собственной нагрузки или расчетной нагрузки
  • чрезмерное отклонение элемента конструкции в краткосрочной или долгосрочной перспективе
  • физически повредить элемент конструкции при снятии опалубки.

При демонтаже опалубки следует учитывать следующее:

  • повреждения от замораживания и оттаивания
  • Образование трещин вследствие термического сжатия бетона после распалубки.

Если существует значительный риск любого из вышеперечисленных повреждений, лучше отложить время снятия опалубки. Если для оптимизации бетонных строительных работ необходимо снять опалубку, то эти конструкции необходимо хорошо изолировать, чтобы предотвратить такие повреждения.

Расчет безопасного времени подъема опалубки:

Конструктивные элементы рассчитываются исходя из расчетной нагрузки. Но до того, как конструкция будет завершена и подвергнется всем нагрузкам, принятым во время проектирования конструкции, элементы конструкции подвергаются воздействию собственного веса и строительных нагрузок в процессе строительства.

Таким образом, чтобы приступить к строительным работам более быстрыми темпами, необходимо рассчитать поведение конструкции под собственной и строительной нагрузкой. Если это удается сделать и конструкционный элемент не поврежден, опалубку можно снять.

Если эти расчеты невозможны, то для расчета безопасного времени распалубки можно использовать следующую формулу:

Характеристическая прочность куба, равная зрелости конструкции, необходимой на момент снятия опалубки

Эта формула была дана Харрисоном (1995), которая подробно описывает предпосылки определения времени снятия опалубки.

Другим методом определения прочности бетонной конструкции является проведение неразрушающих испытаний элемента конструкции.

Факторы, влияющие на время распалубки бетонной опалубки

Время распалубки бетонной опалубки зависит от прочности элемента конструкции. Развитие прочности бетонного элемента зависит от:

  • Марка бетона – чем выше марка бетона, тем выше скорость набора прочности и тем самым бетон набирает прочность в более короткие сроки.
  • Марка цемента – Более высокая марка цемента позволяет бетону достигать более высокой прочности за более короткое время.
  • Тип цемента – Тип цемента влияет на набор прочности бетона. Например, быстротвердеющий цемент имеет более высокий прирост прочности за более короткий период, чем обычный портландцемент. Низкотемпературному цементу требуется больше времени, чтобы набрать достаточную прочность, чем OPC.
  • Температура – Более высокая температура бетона во время укладки позволяет достичь более высокой прочности за более короткое время. Зимой время набора прочности бетона увеличивается.
  • При более высокой температуре окружающей среды бетон быстрее набирает прочность.
  • Опалубка помогает бетону изолировать его от окружающей среды, поэтому чем дольше опалубка остается с бетоном, тем меньше потери теплоты гидратации и выше скорость набора прочности.
  • Размер бетонного элемента также влияет на увеличение прочности бетона. Элементы бетонного сечения большего размера набирают прочность за более короткое время, чем элементы меньшего сечения.
  • Ускоренное отверждение также является методом увеличения скорости прироста прочности с применением тепла.

Обычно следующие значения прочности бетона учитываются при снятии опалубки для различных типов бетонных элементов конструкции.

Таблица – 1: Прочность бетона в сравнении с типом конструктивного элемента и пролетом для снятия опалубки

Прочность бетона Тип несущего элемента и пролет
2,5 Н/мм 2 Боковые части опалубки для всех элементов конструкции можно снять
70 % расчетной прочности Внутренние части опалубки плит и балок пролетом до 6 м съемные
85% расчетной прочности Внутренние части опалубки плит и балок пролетом более 6 м съемные

Таблица – 2: Время снятия опалубки (при использовании обычного портландцемента):

Тип опалубки Время снятия опалубки
Стороны стен, колонн и вертикальные поверхности балки от 24 часов до 48 часов (по решению инженера)
Плиты (подпорки оставлены под) 3 дня
Потолочные балки (подпорки оставлены внизу) 7 дней
Снятие опор плит:
i) Плиты шириной до 4,5 м 14 дней
ii) Плиты длиной более 4,5 м 14 дней
Снятие стоек балок и арок
i) Пролет до 6 м 14 дней
ii) Пролет более 6 м 21 день

Важное примечание:

Важно отметить, что время снятия опалубки, указанное выше в Таблице 2, указано только при использовании обычного портландцемента. В обычном строительном процессе используется портландпуццолановый цемент. Таким образом, время, указанное в таблице 2, должно быть изменено.

Для цемента, отличного от обычного портландцемента, время, необходимое для снятия опалубки, должно быть следующим:

  • Портланд-пуццолановый цемент — время снятия будет составлять 10/7 времени, указанного выше (Таблица 2)
  • Низкотемпературный цемент — время зачистки составляет 10/7 от времени, указанного выше (Таблица 2)
  • Быстротвердеющий цемент — время снятия 3/7 времени, указанного выше (Таблица 2), будет достаточным во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые должны выдерживаться не менее 24 часов.

Спецификация по демонтажу бетонной опалубки

При демонтаже опалубки необходимо помнить следующее:

  • Опалубку нельзя снимать до тех пор, пока бетон не наберет достаточную прочность, чтобы выдерживать все приложенные к нему нагрузки. Время, необходимое до снятия опалубки, зависит от конструктивной функции элемента и скорости набора прочности бетона. Марка бетона, тип цемента, водоцементное отношение, температура при твердении и т. д. влияют на скорость набора прочности бетона.
  • Детали и соединения опалубки должны быть расположены таким образом, чтобы сделать снятие опалубки простым и легким, предотвратить повреждение бетона и панелей опалубки, чтобы их можно было использовать повторно без капитального ремонта.
  • Процедура снятия опалубки должна контролироваться инженером, чтобы гарантировать, что качество затвердевшего бетона в элементе конструкции, т. е. он не должен иметь или иметь минимальное количество дефектов литья, таких как ячеистость, дефекты размера и формы и т. д. Эти дефекты в бетоне влияют на прочность и устойчивость конструкции. Таким образом, могут быть выполнены немедленные ремонтные работы или элементы могут быть забракованы.
  • Разделение опалубки не должно производиться путем прижатия лома к бетону. Это может повредить затвердевший бетон. Это должно быть достигнуто с помощью деревянных клиньев.
  • Основания балок и балок должны оставаться на месте до тех пор, пока не будут окончательно удалены все подпорки под ними.
  • Опалубка балок должна быть сконструирована и удалена таким образом, чтобы можно было временно снять ребра для снятия опалубки балок, но их необходимо сразу же заменить. Берега и балки будут демонтироваться, начиная с середины пролета элемента, продолжая симметрично вверх по опорам.
  • Необходимо получить согласование с инженером последовательности и схемы снятия опалубки.

Ссылка:

  • ACI (1995) Методы оценки прочности бетона на месте. АКИ 228.1R-95.
  • ASTM (1987) Стандартная практика оценки прочности бетона методом зрелости. ASTM C1074–87
  • BS 8110 — свод правил по конструкционному использованию бетона
  • IS-456 – Гладкий и железобетон – Свод правил

Часто задаваемые вопросы

Когда следует снимать опалубку?

Снятие бетонной опалубки , также называемое снятием или снятием опалубки, должно выполняться только после того, как бетон наберет достаточную прочность, по крайней мере в два раза превышающую нагрузку, которой может подвергаться бетон при опалубка снята. Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.

Какие факторы влияют на время удара бетона?

Время распалубки бетонной опалубки зависит от прочности элементов конструкции. Развитие прочности бетонного элемента зависит от:
1. Марка бетона
2. Марка цемента
3. Тип цемента
3. Температура
4. Размер бетонного элемента
5. Ускоренное твердение

Подробнее:

Типы опалубки ) для бетонных конструкций

Пластиковая опалубка для бетона – Применение и преимущества в строительстве

Рекомендации по проектированию бетонной опалубки – Основа для проектирования бетонной опалубки

Критерии проектирования дровяной бетонной обработки с формулами расчета

Бетонные нагрузки и расчеты давления

Время удаления бетонных опалубей, спецификации и расчеты

Измерение в форме

9003

. Измерение формах. -Балки, плиты и т. д.

Контрольный список мер безопасности при опалубке

Демонтаж бетонной опалубки: точное время | расчеты

Опалубка
это временные модели, в которых бетон заливается и сжимается для укладки бетона
в соответствии с дизайном. Опалубка устанавливается в правильном положении для заливки
элементы на бетонную конструкцию. Опалубка держится до
бетон твердеет и набирает прочность.

Удаление
опалубка рекомендуется только тогда, когда бетон имеет собственный вес и
укрепляется без опалубки и каких-либо подпорок. Прежде чем иметь дело с
меры предосторожности при снятии опалубки или подпорок,
всегда необходимо знать точное время снятия опалубки. Опалубка
должны быть удалены после того, как бетонные элементы конструкции, поддерживаемые в
опалубка снята. Вот краткое описание точного времени и
Меры предосторожности при снятии опалубки.



Правильное время удаления
Опалубка

Время, с которого
бетон укладывается в опалубку до тех пор, пока опалубка не будет снята.
как поддерживающий период. Этот период времени будет варьироваться в зависимости от различных факторов
например:







ТИП И МАРКА
БЕТОН

• Тип и марка
бетон

• Добавки, используемые в
бетонная смесь

• Конструкции опалубки

• Температура

• Тип конструкции
элемент (Колонны / балки / плиты)

• Качество содержимого

• Условия отверждения

процесс снятия опалубки происходит после превращения бетона и
набрал достаточную прочность, которая называется временем распалубки. Это может
вызвать нагрузку на структурный размер из-за потери поддержки на всех или ниже всех
сторон, за что теперь отвечает вспомогательная структура. Правильно
затвердевший бетонный элемент может выдержать эти внешние напряжения при удалении
опалубка. Опалубку оставляют на длительное время, чтобы помочь в процессе заживления
бетонные компоненты.



нормальный срок, за который можно снять опалубку в соответствии с МС:
456-2000, Раздел 11 показан ниже:



Прочность бетона по отношению к несущему элементу

Тип и пролет для снятия опалубки 1 92

10216

Прочность бетона

Элемент конструкции
Тип и диапазон

2,5
Н/мм2

Боковой
части опалубки для всех элементов конструкции можно демонтировать

70%
расчетной прочности

Интерьер
части опалубки плит и балок пролетом до 6м съемные

85%
расчетной прочности

Интерьер
части опалубки плит и балок пролетом более 6м могут быть
удалено







Formwork Stripping Time

(When Ordinary Portland Cement is used)

Тип опалубки

Снятие опалубки
Время

стороны
стен, колонн и вертикальных граней балки

24
часов до 48 часов (по решению инженера)

Плиты
(реквизит остался под)

3
дней

Луч
софиты (подпорки оставлены)

7
дней

Удаление стоек плит:

я)
Плиты пролетом до 4,5 м

14
дней

ii)
Плиты пролетом более 4,5 м

14
дней

Снятие стоек балок и арок

я)
Пролет до 6м

14
дней

ii)
Пролет более 6м

21
дни

Тип
опалубки

Опалубка
Время удаления

Обязательно
читать:
Знать
Разница между опалубкой, опалубкой, центрированием и подмостками



Структурированные элементы
строится по расчетным нагрузкам. Но прежде чем конструкция будет завершена и
при всех нагрузках, учитываемых при расчете конструкции, элементы конструкции
будет подвергаться собственному весу и строительным нагрузкам во время строительства
процесс.



Следовательно, для
приступить к строительным работам быстрыми темпами, необходимо
рассчитать поведение конструкции под действием собственной нагрузки и строительной нагрузки.
Это можно сделать, и если член конфигурации сочтет это безопасным, опалубка
можно удалить.



Если эти расчеты
невозможно, можно использовать следующую формулу для расчета безопасной опалубки
время ударов:



Характеристика
куб равной зрелости к структуре, необходимой на момент удаления
опалубка



= (Собственная нагрузка +
Строительная нагрузка) / (общая расчетная нагрузка)

= Марка бетона

Эта формула была представлена
Harrison (1995), в которой подробно описывается фон, определяющий
время, необходимое для снятия опалубки.



Другой метод
определение прочности бетонной конструкции заключается в выполнении неразрушающего
испытания элемента конструкции.



Важное примечание:



Это
следует отметить, что время снятия опалубки, показанное выше в Таблице-2, составляет
только при использовании обычного портландцемента.

Портленд
Пуццолановый цемент используется в обычном строительном процессе.
Следовательно, время, указанное в таблице 2, должно быть изменено.



Для цемента, кроме обычного портландцемента
цемента, время снятия опалубки:



1.
Portland Pozzolana Cement – ​​время удаления составит 10/7 времени
указанный выше (Таблица-2)

2.
Низкотемпературный цемент —
время передачи составляет 10/7 указанного выше времени (таблица 2)

3.
Быстрое оборудование
Цемент — 3/7 указанного выше времени (Таблица-2) Время перехода составляет
достаточным во всех случаях, кроме вертикальных сторон плит, балки и
колонки, которые должны поддерживаться в течение 24 часов не менее часа.
